Как строят ГЭС на Орто-Токойском водохранилище. Фото

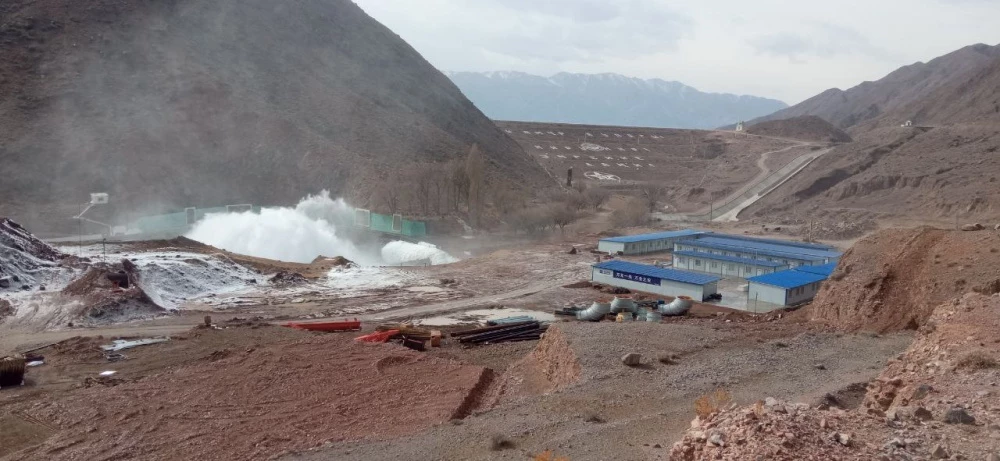

В рамках реализации проекта был организован временный жилой комплекс для строителей, а также установлен бетонный завод.

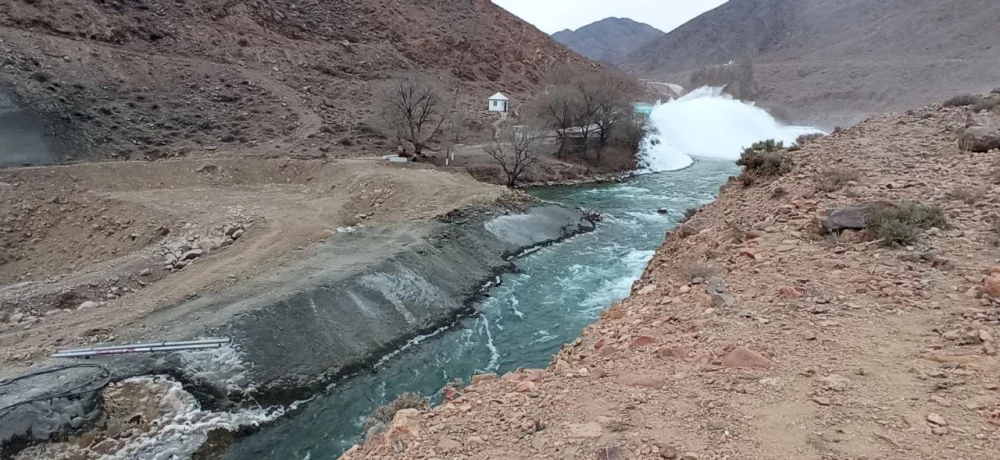

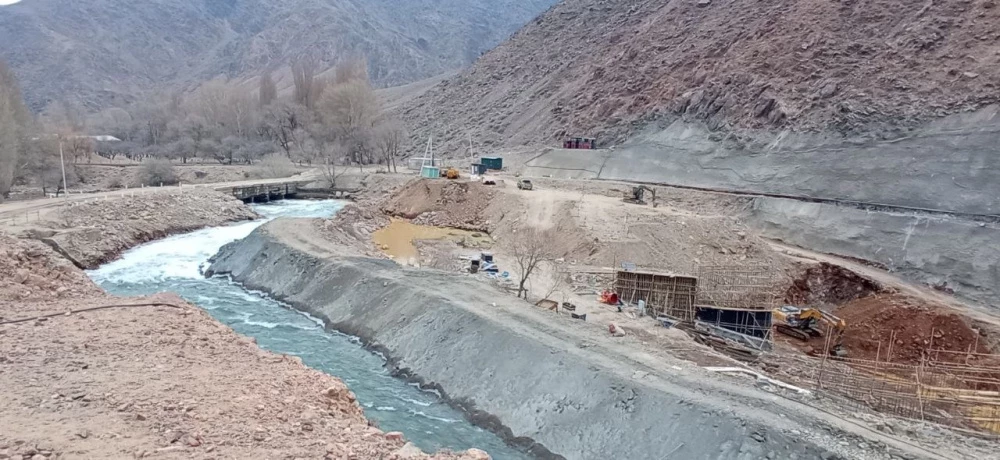

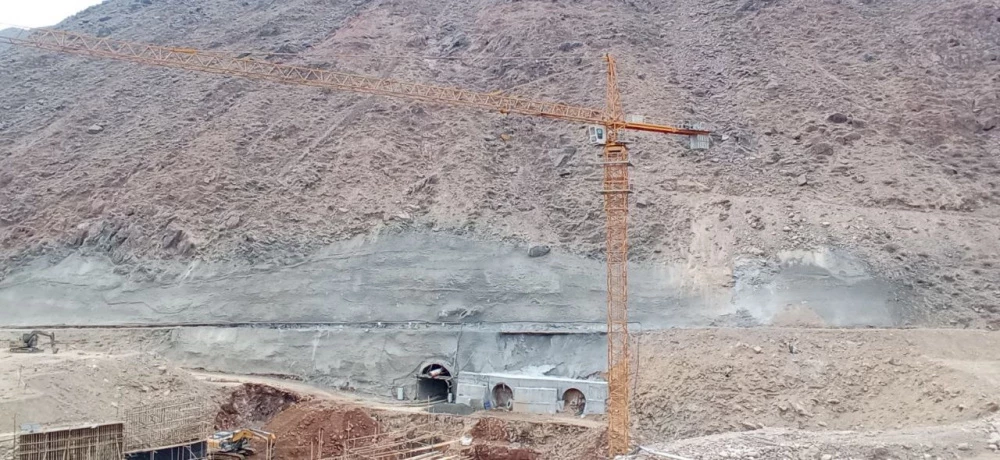

Сейчас ведутся работы по заливу бетона для подпорной стены отводящего канала, завершены укрепительные мероприятия на берегах реки Чу, и продолжаются буровые работы в тоннеле – на 10 марта пробурено 460 метров. Также осуществляется прокладка дороги на верхнем гребне водохранилища.
Напомним, что проект получил одобрение правительства Кыргызской Республики 30 июля 2021 года, а 24 марта 2023 года между China National Machinery Industry Corporation (СНМС) и ОАО "Чакан ГЭС" был подписан контракт на строительство станции.
Работы идут в соответствии с установленным графиком, и проект должен быть завершен в первом полугодии 2026 года.
