Кыргызстан и Китай обсудили реализацию проектов по Камбар-Атинской и Уч-Курганской ГЭС
Обсуждались ключевые аспекты, касающиеся реализации второго гидроагрегата Камбар-Атинской ГЭС-2 и реконструкции Уч-Курганской ГЭС. По итогам встреч стороны договорились ускорить графики подготовки, сдачи и выполнения строительных работ.

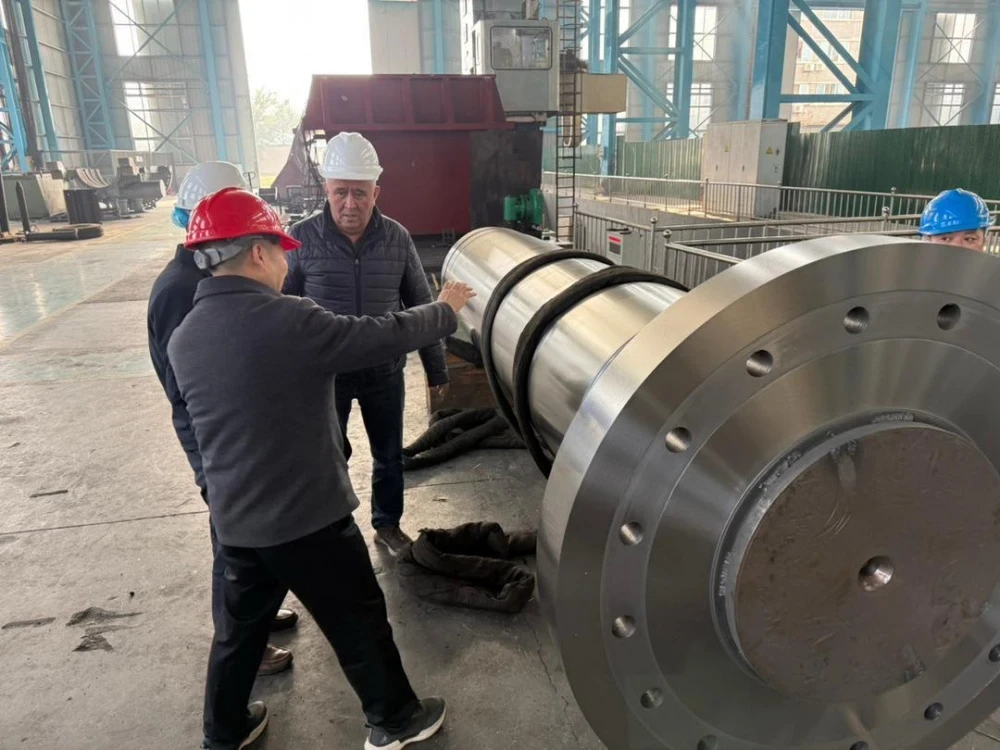

Фото пресс-службы ОАО "Электрические станции".
Ключевые результаты обсуждений Реконструкция Уч-Курганской ГЭС (ГА-1 и ГА-2):
- 80% оборудования для ГА-2 будет поставлено до 1 февраля 2026 года;
- для ГА-1 - 80% оборудования до 1 июня 2026 года;
- команды проекта укомплектованы высококвалифицированными специалистами в области техники и управления;
- завершение работ по ГА-2 запланировано на 1 октября 2026 года, по ГА-1 - на 1 ноября 2026 года.
Фото пресс-службы ОАО "Электрические станции".
Камбар-Атинская ГЭС-2 (ввод второго гидроагрегата):
- принято решение об ускорении проектных работ;
- испытания модели турбины назначены на январь 2026 года;
- сроки подготовки, поставки, монтажа и пуско-наладочных работ оборудования по лотам 1 и 2 сокращены;
- ускорены работы по строительству и земельным ЦТО (л-3), что подтверждает необходимость дополнительных переговоров;
- проверка заводского оборудования состоится в апреле 2026 года.
