Строительство Орто-Токойской ГЭС выходит на завершающий этап

152
На данный момент реализация проекта строительства Орто-Токойской ГЭС достигла 80% завершенности. Этот проект направлен на обеспечение стабильного и бесперебойного электроснабжения для страны.

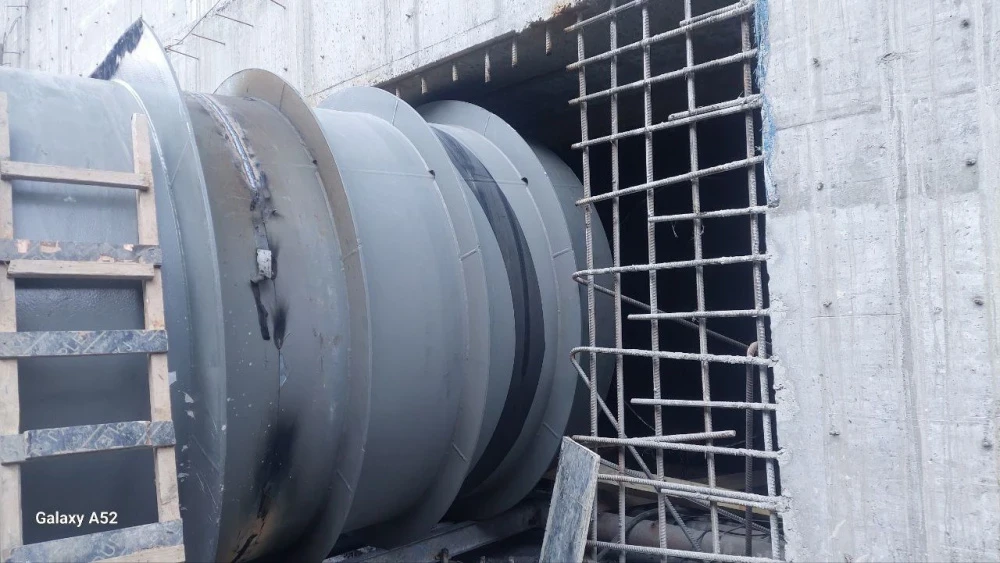

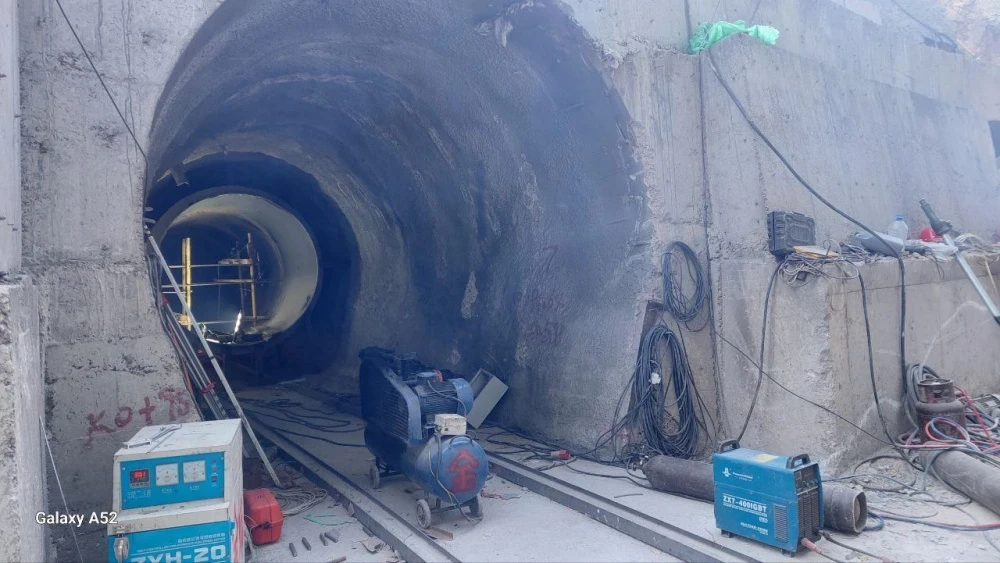

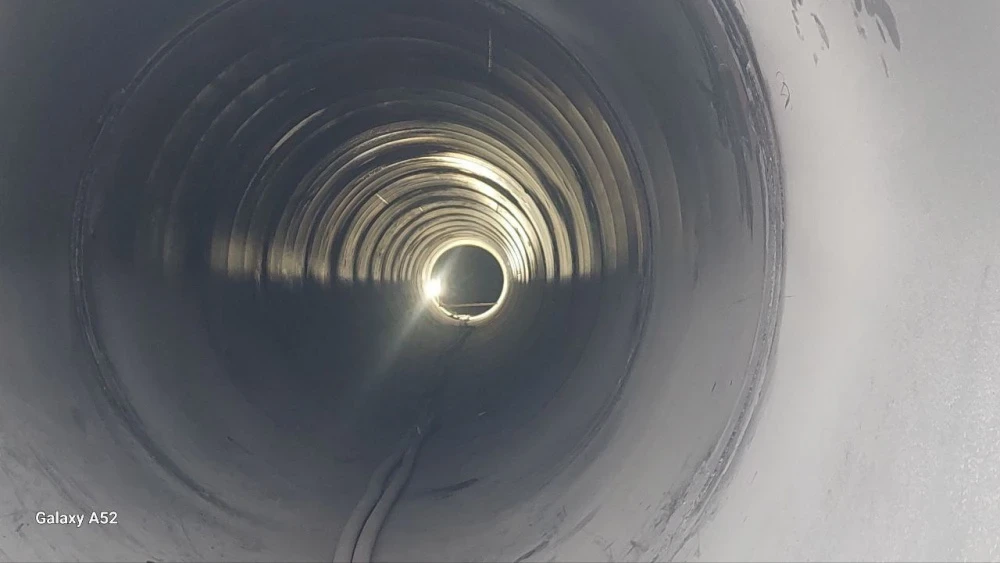

По информации Министерства энергетики, основные строительные процессы идут по установленному графику. Деривационный тоннель длиной 950 метров полностью пройден, и сейчас его укрепляют бетоном. Также завершены работы по подготовке и укреплению грунта в месте разветвления тоннелей, где уже построены стены камеры. В настоящее время идет подготовка к установке тоннельной развязки с тремя выходами, для двух из которых уже смонтированы металлические конструкции.

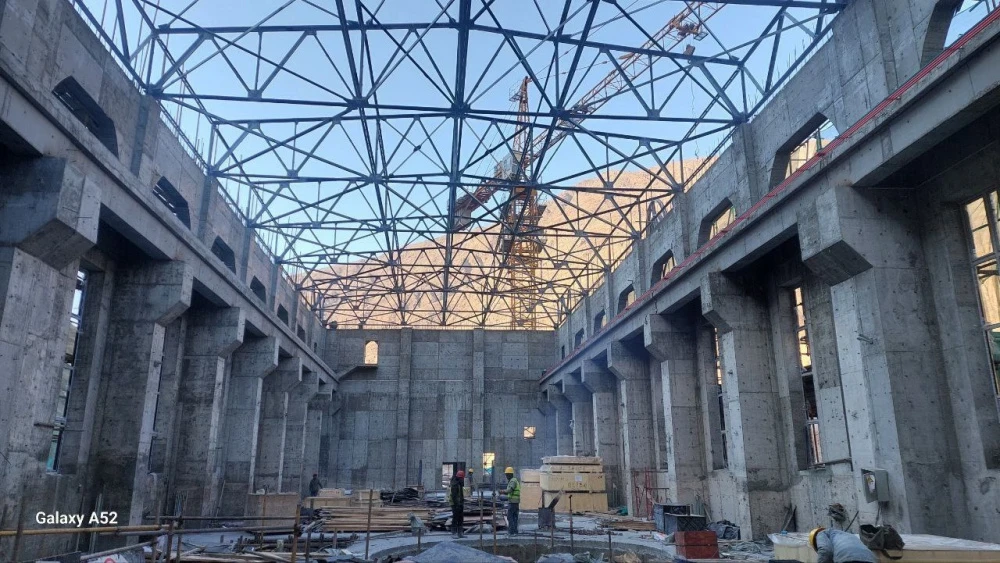

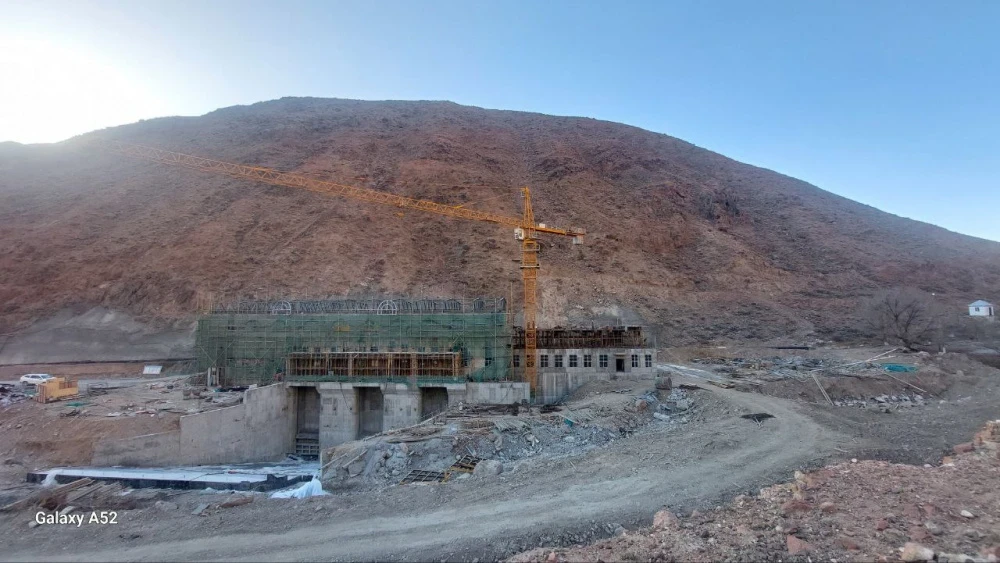

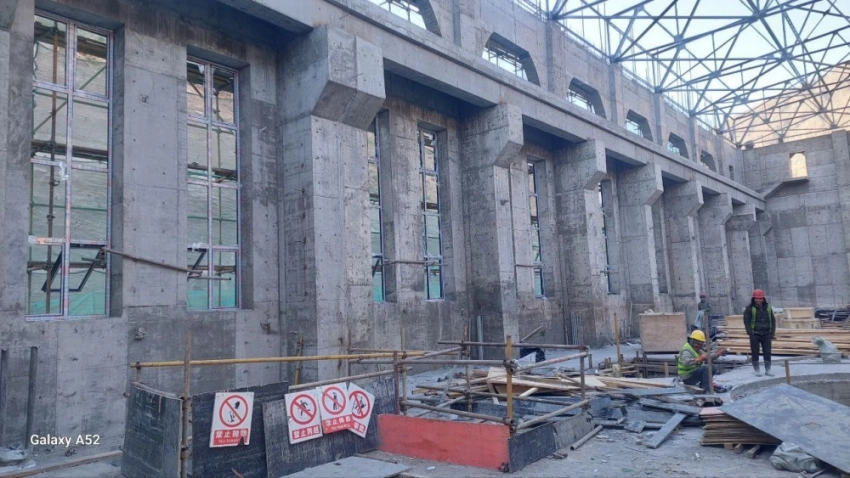

Что касается здания гидроэлектростанции, то его готовность составляет 90%. Все три гидротурбины и дисковые затворы уже установлены, а каркас крыши смонтирован. Ведутся работы по отделке крыши, а также завершаются другие этапы строительства.

Строительные работы осуществляются ОАО «Чакан ГЭС». Ожидаемая мощность Орто-Токойской ГЭС составит 21 мегаватт, а завершение проекта намечено на первое полугодие 2026 года.

Напомним, что правительство утвердило проект строительства Орто-Токойской ГЭС в июле 2021 года, а контракт на реализацию был подписан 24 марта 2023 года. Строительные работы начались в июне 2024 года.
Согласно расчетам, мощность Орто-Токойской ГЭС позволит ежегодно обеспечивать электроэнергией примерно 15–18 тысяч домохозяйств, в зависимости от потребления.
