Запуск второго гидроагрегата Камбар-Атинской ГЭС-2: определены подрядчики из КНР и Южной Кореи
С целью привлечения опытных подрядчиков проект был разделён на три лота, и после проведения международных тендеров были выбраны исполнители по всем направлениям:
- Консорциум DEC–SM (Китайская Народная Республика / Республика Корея) ответственен за лоты №1 и №2;
- Лот №3 был предоставлен компании Sinohydro Bureau 16 (Китайская Народная Республика).
В 2025 году в рамках подготовки второго гидроагрегата Камбар-Атинской ГЭС-2 были выполнены следующие работы:
Состоялись выездные координационные совещания с участием всех подрядчиков и консультантов.

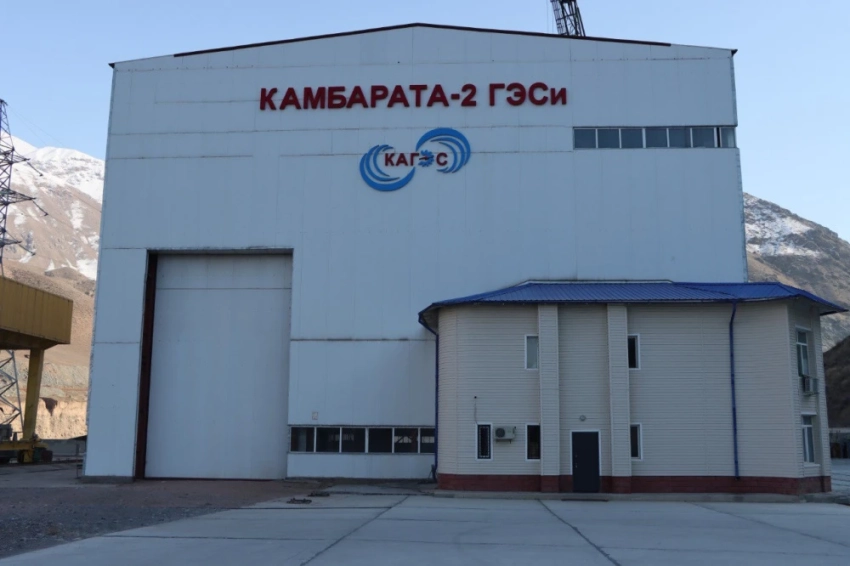

Завершена подготовка и планировка ключевых строительных площадок, включая зоны для размещения оборудования, офисов и временного жилья.
Выполнены бетонные работы для фундаментов офисных и жилых зданий подрядных организаций, обеспечив тем самым условия для постоянного пребывания сотрудников.
Начат монтаж металлоконструкций для офисных и жилых зданий, включая несущие элементы и кровельные конструкции.
Совместно с проектными организациями проведён технический осмотр водовода гидроагрегата №2 и компенсатора гидроагрегата №1.
Запущены подготовительные работы для перехода к основному этапу строительства и монтажа второго гидроагрегата.
