Орто-Токойская ГЭС построена на 60% - Минэнерго













Министр энергетики Кыргызской Республики, Таалайбек Ибраев, посетил Орто-Токойскую ГЭС, расположенную недалеко от города Балыкчы, чтобы оценить текущие работы по строительству. По информации министерства, проект находится на стадии завершения 60%. На данный момент строительство идет в соответствии с установленным графиком, и уже выполнены следующие задачи:
Среди выполненных работ:
- Построены как временные, так и постоянные дороги к строительным объектам;
- Завершено обустройство строительного городка и складов для хранения материалов, а также объектов для растворобетонных узлов и электроснабжения;

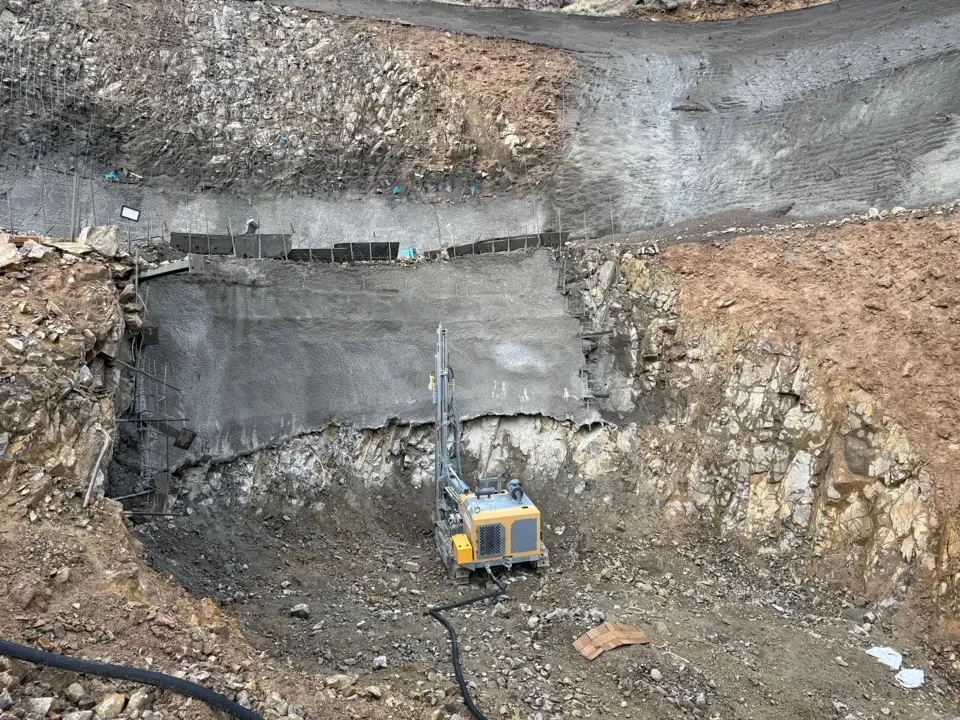

- Пробурено 928 метров деривационного туннеля;
- Установлены затворы для отводящего канала;

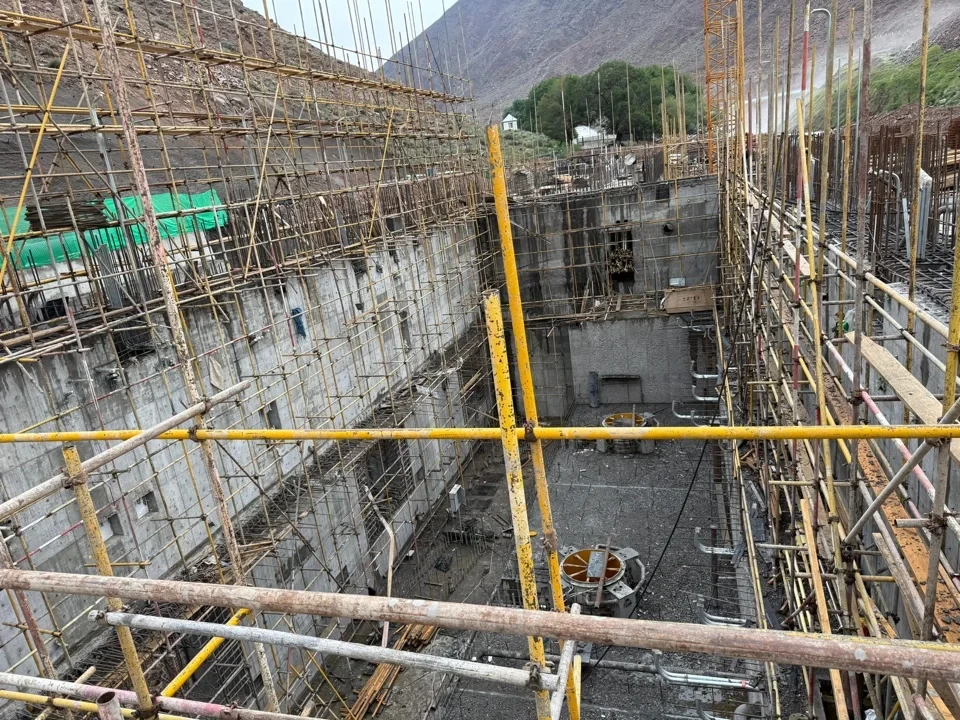

- Смонтированы три конуса отсасывающих труб для каждого гидроагрегата.

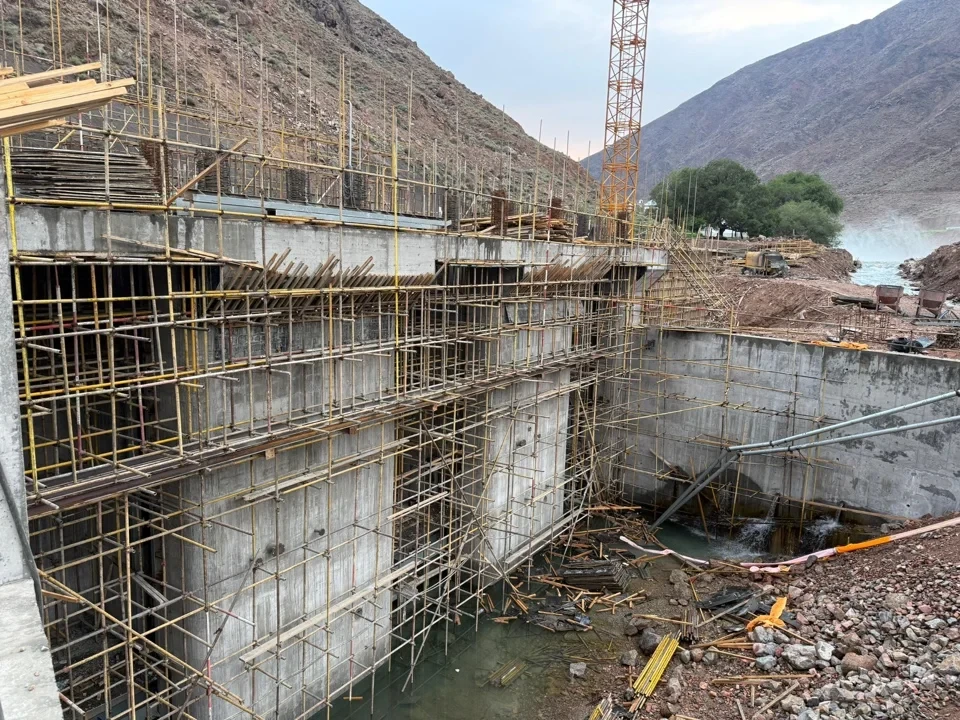

- Проводятся арматурно-опалубочные работы в помещениях управления и монтажные работы распределительного устройства РУ-10 кВ;
- Идет монтаж стальных опор туннеля;
- Получены все необходимые разрешения для строительства ПС-110/10 кВ, и ведется подготовка к началу работ;
- Продолжается согласование земельного отвода для ВЛ-110 кВ с мэрией Балыкчы.
Дополнительная информация:
Торжественная церемония закладки капсулы Орто-Токойской ГЭС прошла 29 июня 2024 года. Проект с запланированной мощностью 21 МВт находится на стадии выполнения 60% всех работ, что подтверждает строгое соблюдение графика. Ожидается, что весь процесс строительства займет 24 месяца.
После завершения строительства Орто-Токойская ГЭС сможет обеспечить электроэнергией более 14 тысяч потребителей в Балыкчы. Окончание строительства запланировано на первое полугодие 2026 года.
