Орто-Токойская ГЭС будет введена в эксплуатацию к I полугодию 2026 года, - Минэнерго

131
- В ходе экскурсии, проведенной Министерством энергетики, 16 апреля 2025 года, были представлены текущие результаты строительства Орто-Токойской ГЭС.

По информации министерства, уже выполнены следующие этапы работ:

* созданы временные дороги для обеспечения строительных работ;

* возведен временный жилой комплекс с лабораторией для контроля качества бетона;

* запущен завод по производству бетона, перерабатывающий горные породы в щебень, песок и бетон;

* проведены работы по укреплению моста;

* обеспечен доступ по дороге к зоне установки затворов на гребне водохранилища;

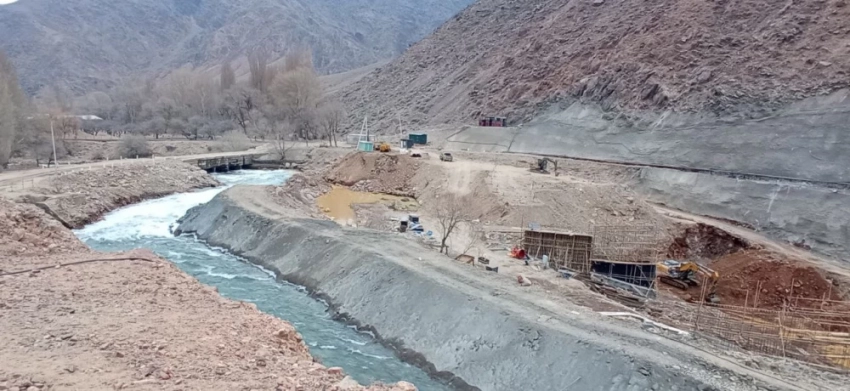

* завершены работы по укреплению береговой линии реки Чу;

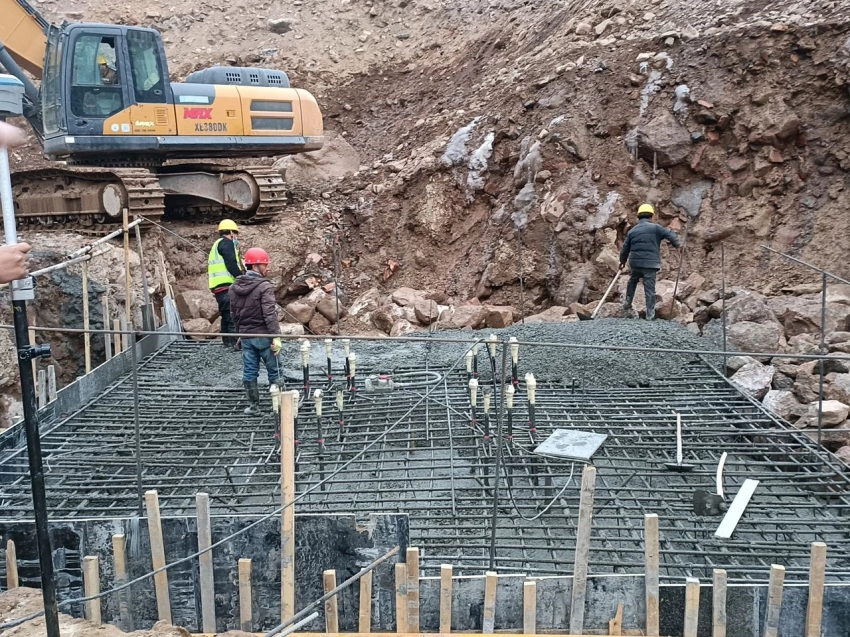

* выполнено бетонирование первого уровня здания ГЭС и подпорных стен.

Также в настоящее время продолжаются следующие строительные процессы:

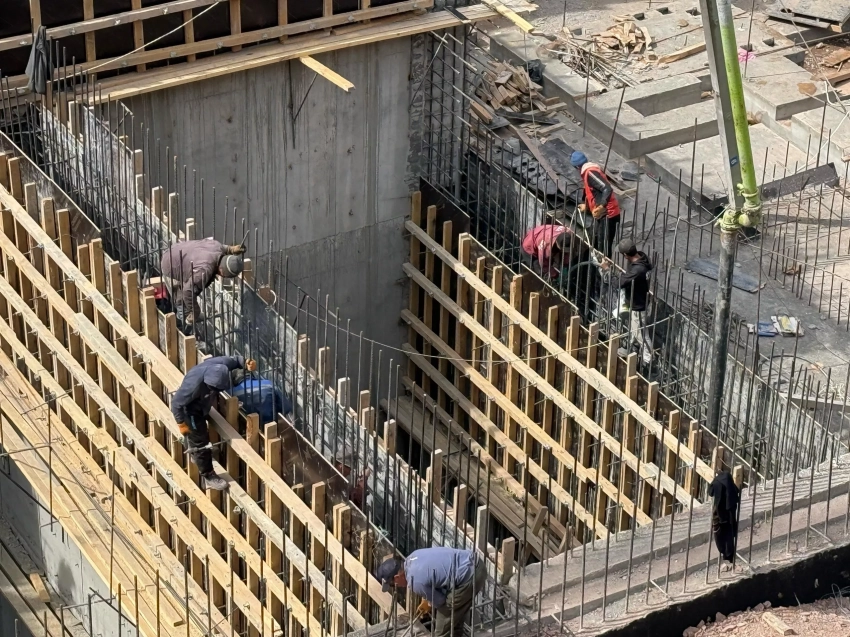

* в здании ГЭС ведутся бетонные работы, уже использовано свыше 700 тонн арматуры и залито 4500 кубометров бетона;

* пробурено 636 метров тоннеля из запланированных 771 метра;

* получено и готовится к установке оборудование (шлюзы);

* осуществляется установка шаблонов для хвостовых труб.

На строительном объекте трудятся 130 работников, из которых 40 — местные жители. Работы организованы в три смены, что позволило соблюдать установленный график. Ожидается, что Орто-Токойская ГЭС будет введена в эксплуатацию в первом полугодии 2026 года.
